베트남 오늘의 주요 뉴스

베트남 부동산, 2026년은 정말 ‘인프라 투자 골든타임’인가…

보다비엣 : 베트남을 보다 2026. 4. 21. 00:51

 2026/04/20



2026년 베트남 부동산 시장을 바라보는 가장 큰 키워드는 분명히 인프라다. 기사 내용도 2026~2028년을 인프라 가속과 토지제도 변화가 겹치는 시기로 보고, 하노이–꽝닌 고속철, 닥락 푸쑤언 산업단지, 롱안 물류축, 벤탄–껀저 철도, 연간 토지가격표 도입을 하나의 큰 흐름으로 묶고 있다.



이 기사의 문제의식 자체는 유효하다. 실제로 북부·중부·남부에서 동시에 교통과 산업 인프라가 움직이고 있고, 토지제도도 2026년부터 시장에 더 직접적인 영향을 주기 시작한다는 점은 맞다. 다만 투자 판단을 위해서는 “공식적으로 확인된 사실”과 “마케팅성 전망”을 분리해서 볼 필요가 있다.

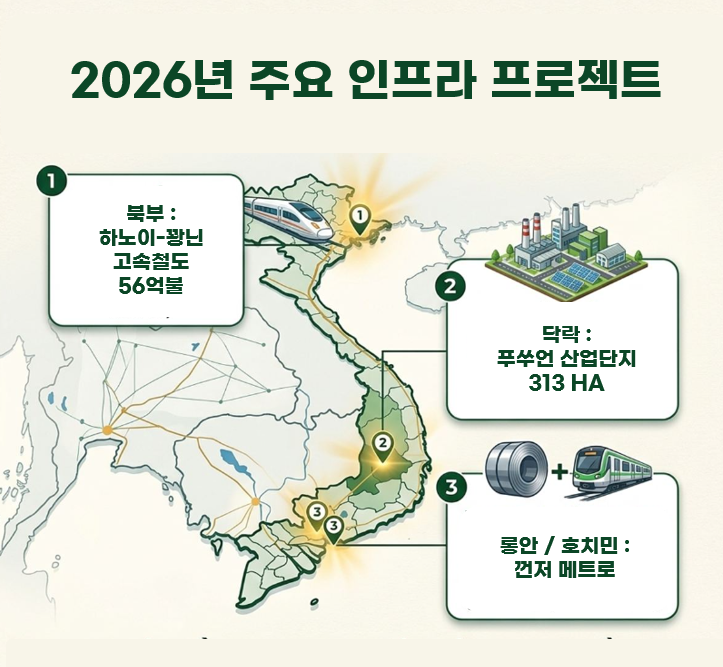

2026년 주요 인프라 프로젝트



가장 강한 공식 신호는 하노이–꽝닌 고속철도다. 이 노선은 2026년 4월 12일 공식 착공됐고, 총투자액 147조 동 (약 8.2조 원)이상, 길이 120.2km, 최고 설계속도 시속 350km, 2028년 완공 목표로 발표됐다. 노선은 하노이, 박닌, 하이퐁, 꽝닌을 잇고, 북부 핵심 경제권을 하나의 고속 이동축으로 묶는 사업이라는 점에서 상징성이 크다. 따라서 북부 부동산에서 역세권과 환승거점, 특히 옌뜨와 하롱 쪽을 주목하라는 논리는 방향 자체는 이해할 만하다.



다만 “역세권 주변 토지가 18개월 안에 30~60% 오른다” 같은 수치는 공식 예측이 아니라 보고서 작성자의 투자 가정에 가깝다. 이런 부분은 참고는 가능하지만, 사실로 받아들이면 위험하다.



중부권에서는 닥락성 푸쑤언 산업단지가 비교적 현실성 높은 신호다. 이 사업은 법적 명칭상 푸쑤언 산업단지, 브랜드상 Ez.Park Đắk Lắk I로 불리며, 총면적 313.03ha, 산업용지 약 181.9ha 로 확인된다. 총리 승인 이후 2026년 4월 말 착공 준비가 진행 중이며, 서부 고원권에서 보기 드문 본격 산업단지라는 점에서 의미가 있다.



따라서 꾸머가(Cư M'gar) 주변 주거·상업 수요를 장기적으로 볼 수 있다는 시각은 어느 정도 근거가 있다. 다만 이 지역은 실제 산업단지 가동과 입주기업 유치가 속도를 내기 전까지 시간이 걸릴 가능성이 크므로, 단기 차익보다 중장기 접근이 더 현실적이다.



남부 물류축에 대한 보고서의 문제의식도 상당 부분 맞다. 호찌민 3순환도로는 2026년 6월 30일 이전 전 구간 완료 목표가 다시 강조되고 있고, 벤륵–롱탄 고속도로도 2026년 7월 전구간 개통 목표가 공식·준공식 언론에서 확인된다. 이 두 축이 현실화되면 롱안, 특히 득화–벤륵–껀즈억 축의 물류 접근성이 좋아질 가능성은 높다. 따라서 기사가 롱안을 “중계 물류 거점”으로 본 시각은 크게 무리는 없다. 다만 이것 역시 “반드시 오른다”가 아니라 “교통 효율이 좋아질 조건이 더 분명해진다”는 수준으로 받아들이는 것이 안전하다.



기사 내용에서 가장 조심해서 봐야 할 부분은 벤탄–껀저 철도와 관련한 투자 유도 문구다. 이 노선은 2025년 12월 VinSpeed가 추진하는 도시철도·고속철 성격의 프로젝트로 기공됐고, 길이 약 54km, 설계속도 350km/h라는 점도 보도된 바 있다. 하지만 “2028년 말 상업운행”, “중심부에서 껀저까지 12~20분”, “지금이 마지막 기회” 같은 표현은 아직 계획 단계의 기대치에 가깝다.



실제 대형 인프라는 토지 보상, 재원, 기술, 운영 준비에 따라 일정이 흔들릴 수 있다. 따라서 껀저 관련 부동산을 볼 때는 교통 구상 자체는 강한 호재로 보되, 사업 완성 시점과 실제 수익 실현 시점을 보수적으로 잡는 편이 맞다.



토지제도 변화는 2026년 시장을 읽을 때 절대 빼놓을 수 없는 요소다. 기사에 의하면 2026년부터 연간 토지가격표가 적용돼 국가가격과 시장가격 간 괴리가 줄어들 것이라고 설명하는데, 이 부분은 법 방향과 맞는다. 2024년 토지법 체계 아래에서 지방정부는 2026년 1월 1일부터 매년 토지가격표를 공표해야 하고, 이 가격은 각종 세금, 수수료, 사용료, 보상 산정에 더 직접적으로 연결된다.



즉 과거처럼 “공시가격은 낮고 시장가는 높은” 이중 구조가 점차 줄어들 가능성이 있다. 이는 인프라 사업의 보상과 토지 확보에는 긍정적일 수 있지만, 토지 전환 비용과 세부담 측면에서는 오히려 투자자 부담을 키울 수도 있다.



금리와 거시경제 부분은 조금 더 신중하게 볼 필요가 있다. 2026년 1분기 GDP 7.83%, CPI 3.51%, 일부 은행의 예금·대출금리 인하를 배경으로 부동산에 우호적인 환경으로 볼 수 있다. 이 수치 방향은 대체로 맞지만, 동시에 베트남 금융시장은 환율과 은행간 유동성 압박이라는 별도 부담도 안고 있다.



그래서 2026년을 “레버리지를 크게 써도 되는 해”로 받아들이면 위험하고, 오히려 자금조달 여력을 충분히 확보한 투자자에게 상대적으로 유리한 해로 보는 편이 더 현실적이다.



정리하면, 이 기사가 던지는 핵심 메시지는 유효하다.



2026년 베트남 부동산은 인프라와 산업단지, 물류축, 토지제도 변화가 동시에 작동하는 드문 시기일 가능성이 크다. 특히 북부는 하노이–꽝닌 고속철, 중부 고원은 푸쑤언 산업단지, 남부는 3순환도로와 벤륵–롱탄, 껀저 연결축이 핵심 변수다.



다만 기사 내용에는 “골든타임”, “마지막 기회”, “가격 급등” 같은 문구는 투자 마케팅의 언어가 섞여 있으므로 그대로 믿고 접근하면 안 된다. 실제 투자 판단에서는 공사 진행률, 토지 보상 완료 여부, 법적 지위, 자금조달 구조, 실수요 유입 속도를 따로 확인해야 한다.



결국 2026년은 소문만 믿고 빠르게 베팅하는 해가 아니라, 인프라의 ‘확정도’와 제도 변화의 ‘실행력’을 냉정하게 따져 포지션을 잡아야 하는 해라고 보는 것이 더 정확하다.
